ในทุกโครงการอุตสาหกรรมขนาดใหญ่ ไม่ว่าจะเป็นการติดตั้งเครื่องจักรในโรงไฟฟ้า การยกโบลเลอร์น้ำหนัก 150 ตัน หรือการขนส่งอุปกรณ์ออฟชอร์ลงเรือ มีสิ่งหนึ่งที่ทีมวิศวกรและผู้จัดการโครงการทุกคนต้องจัดทำก่อนเริ่มงานเสมอ นั่นคือ "Crane Lift Plan" หรือ แผนการยก

แต่ Lift Plan ไม่ใช่แค่เอกสารที่ทำตามระเบียบเพื่อผ่านการตรวจสอบของ Safety Officer เท่านั้น มันคือ "แผนที่นำทาง" ที่จะช่วยให้งานยกที่ซับซ้อนสำเร็จลุล่วงได้อย่างปลอดภัย ประหยัดเวลา และไม่สูญเสียทรัพย์สิน

ในบทความนี้ เราจะพาคุณทำความเข้าใจแบบเจาะลึกว่า Lift Plan คืออะไร ประกอบด้วยอะไรบ้าง เมื่อไหร่ที่ต้องทำ และทำอย่างไรให้ได้มาตรฐานระดับสากล จากประสบการณ์จริงของ S.K. Kunatham Group ที่ให้บริการงานยกในโครงการระดับโลกมากกว่า 30 ปี ด้วยสถิติ Zero Accident (ไม่มีอุบัติเหตุร้ายแรง)


Crane Lift Plan คืออะไร?

Crane Lift Plan (แผนการยก) คือเอกสารที่จัดทำขึ้นอย่างเป็นระบบเพื่อกำหนดรายละเอียดทุกขั้นตอนของการใช้รถเครนยกและเคลื่อนย้ายสิ่งของหรืออุปกรณ์ โดยครอบคลุมตั้งแต่การประเมินน้ำหนักของโหลด การเลือกรถเครนที่เหมาะสม ไปจนถึงการกำหนดบทบาทหน้าที่ของทีมงาน และมาตรการความปลอดภัย

หากจะเปรียบเทียบ Lift Plan ก็เหมือนกับ "Flight Plan" ของนักบิน ที่ต้องวางแผนทุกรายละเอียดก่อนบินทุกครั้ง เพื่อให้มั่นใจว่าเที่ยวบินจะปลอดภัย ถึงจุดหมายตรงเวลา และไม่เกิดเหตุการณ์ไม่คาดคิด

ตามมาตรฐานสากล OSHA (Occupational Safety and Health Administration) ของสหรัฐอเมริกา และ ASME (American Society of Mechanical Engineers) กำหนดให้โครงการที่ใช้งานเครนต้องมีการจัดทำ Lift Plan โดยเฉพาะในกรณีที่เป็น Critical Lift (งานยกที่มีความเสี่ยงสูง)

ความแตกต่างระหว่าง Standard Lift กับ Critical Lift

Standard Lift (งานยกมาตรฐาน):

  • งานยกทั่วไปที่ใช้กำลังการยกไม่เกิน 75% ของ Rated Capacity
  • ใช้รถเครนเพียงคันเดียว
  • ไม่มีอุปสรรคหรือความซับซ้อนพิเศษ
  • ยังต้องมี Lift Plan แต่อาจเป็นแบบย่อ (Simplified)

Critical Lift (งานยกวิกฤต):

  • ใช้กำลังการยกมากกว่า 75% ของ Rated Capacity
  • ใช้รถเครนหลายคันพร้อมกัน (Tandem Lift, Multiple Crane Lift)
  • ยกผ่านบริเวณที่มีคนทำงาน หรือสิ่งก่อสร้างสำคัญ
  • อุปกรณ์มีมูลค่าสูงหรืออันตราย (เช่น ของเหลวไวไฟ, เคมีภัณฑ์)
  • ทำงานใกล้สายไฟแรงสูง

สำหรับหลายบริษัท ที่ S.K. Kunatham Group ให้บริการอยู่ หลายงานยกต้องมี Lift Plan ที่ผ่านการอนุมัติจากวิศวกรและ Safety Officer เสมอ ไม่ว่าจะเป็นงาน Standard หรือ Critical


ทำไม Crane Lift Plan จึงสำคัญ?

1. ป้องกันอุบัติเหตุและสูญเสียชีวิต

สถิติจาก OSHA พบว่ามากกว่า 80% ของอุบัติเหตุรถเครน เกิดจากการวางแผนที่ไม่ดีพอ ไม่ใช่เกิดจากความผิดพลาดของคนขับเครน ซึ่งอุบัติเหตุเหล่านี้ส่วนใหญ่สามารถป้องกันได้หาก มี Lift Plan ที่ครบถ้วนและถูกต้อง

ตัวอย่างอุบัติเหตุที่เกิดจากไม่มี Lift Plan:

  • เครนล้มเพราะคำนวณ Ground Bearing Pressure ผิด (พื้นรับน้ำหนักไม่ได้)
  • โหลดแกว่งชนสิ่งก่อสร้าง เพราะไม่ได้กำหนด Swing Radius
  • สายสลิงขาดเพราะเลือกใช้ขนาดไม่ถูกต้อง
  • เครนชนสายไฟแรงสูง เพราะไม่ได้สำรวจพื้นที่

S.K. Kunatham Group รักษาสถิติ Zero Accident มากกว่า 30 ปี เพราะเราให้ความสำคัญกับ Lift Planning ในทุกโครงการ ไม่ว่าจะเป็นงานเล็กหรืองานใหญ่

2. ปกป้องทรัพย์สินและอุปกรณ์มูลค่าสูง

อุปกรณ์อุตสาหกรรมมักมีมูลค่าหลายสิบล้านบาท เช่น Generator, Boiler, Transformer หากเกิดความเสียหายระหว่างการยก ไม่เพียงแต่สูญเสียเงิน แต่ยังทำให้โครงการล่าช้าหลายเดือน

Lift Plan ที่ดีจะระบุวิธีการยกที่เหมาะสม จุดยกที่ถูกต้อง (Lifting Points) และวิธีการรองรับโหลดเพื่อไม่ให้เกิดการบิดงอหรือแตกหัก

3. เพิ่มประสิทธิภาพและประหยัดเวลา

โครงการที่มี Lift Plan ที่ดีจะทำงานได้รวดเร็วกว่า เพราะทุกคนรู้หน้าที่ของตัวเอง อุปกรณ์ถูกเตรียมไว้ครบ และไม่ต้องหยุดงานเพื่อคิดหาวิธีแก้ปัญหากลางคัน

4. ปฏิบัติตามกฎหมายและมาตรฐานสากล

ในประเทศไทย แม้ว่ากฎหมายอาจไม่ได้บังคับให้ทำ Lift Plan อย่างชัดเจนเหมือนในต่างประเทศ แต่หลายบริษัทใหญ่ (โดยเฉพาะ Joint Venture กับต่างชาติ) กำหนดเป็น Policy ภายในว่าต้องมี Lift Plan ทุกงาน

นอกจากนี้ การมี Lift Plan ยังช่วยในเรื่องของ ประกันภัย เพราะบริษัทประกันจะให้ความคุ้มครองในอัตราที่ดีกว่าหากมีมาตรการความปลอดภัยที่เข้มงวด


องค์ประกอบสำคัญ 8 ส่วนของ Lift Plan

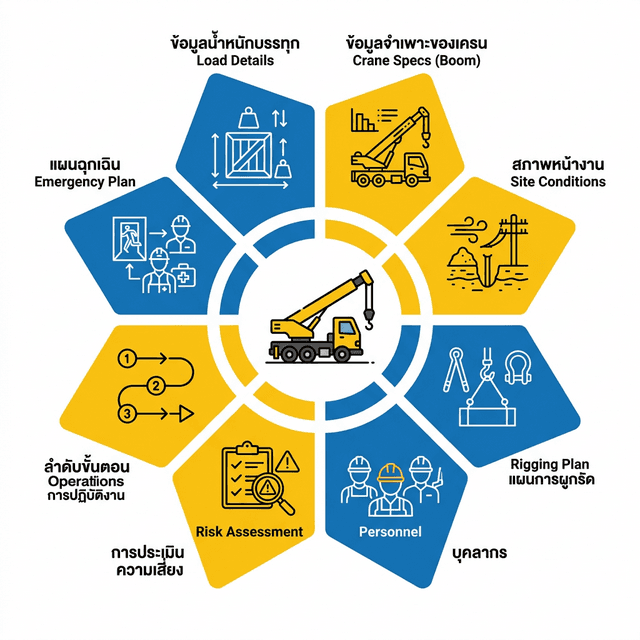

องค์ประกอบสำคัญของ Crane Lift Plan (8 Elements)

Lift Plan ที่สมบูรณ์ต้องประกอบด้วย 8 องค์ประกอบหลักดังนี้:

1. Load Weight (น้ำหนักของการยกทั้งหมด)

สิ่งที่ต้องประเมินและระบุอย่างแม่นยำ (Total Load):

  • น้ำหนักชิ้นงาน (C1): น้ำหนักจริง ไม่ใช่น้ำหนักโดยประมาณ ควรมีเอกสารยืนยันจากผู้ผลิต (Bill of Lading, Product Data Sheet)
  • น้ำหนักอุปกรณ์ช่วยยก (C2): สิ่งที่หลายคนมักพลาดคือน้ำหนักของอุปกรณ์ เช่น สลิง, สะเก็น (Shackle), ตะขอเครน (Hook) และคานยก (Lifting beam)
  • น้ำหนักเผื่อ (Contingency, C3): ควรบวกเผื่ออีกประมาณ 5% ของน้ำหนักรวม (หรือตามมาตรฐานความปลอดภัยกำหนด) เพื่อลดความเสี่ยง
  • น้ำหนักการยกรวม (Total Weight): ค่าจากการรวม C1 + C2 + C3 ซึ่งจะใช้ในการประเมินทั้งหมด

ตัวอย่าง: งานยก Transformer

  • น้ำหนักชิ้นงาน (C1): 5 ตัน
  • น้ำหนักอุปกรณ์ช่วยยก (C2): 0.5 ตัน
  • น้ำหนักเผื่อ (C3 = 5%): 0.275 ตัน
  • รวมน้ำหนักทั้งหมด: 5.775 ตัน

2. Lifting Condition (สภาพการยกและการอ่าน Load Chart)

สิ่งสำคัญที่ใช้ประเมินร่วมกันในการวางแผนใช้เครน:

  • ระยะทำการยก (Working Radius): วัดระยะจากจุดศูนย์กลางของเอวสวิงเครนไปยังจุดกึ่งกลางของชิ้นงานที่จะยกและวาง
  • ความสูงระยะยก (Lifting Height): วัดความสูงจากพื้นถึงปลายบูมที่ทำการยก (ครอบคลุมความสูงจุดที่วาง + ความสูงชิ้นงาน/อุปกรณ์ช่วยยก + ระยะเผื่อ)
  • ความยาวบูม (Boom Length): หาได้จากการนำระยะ Working Radius และ Lifting Height ไปหาจุดตัดบนกราฟหน้าตารางการยก
  • Max. Load from Load Chart: พิกัดยกสูงสุดที่ได้จากตารางตัวเลข หากกาง 4 ขาแบบสุด (Outrigger Max)
  • พิกัดความปลอดภัย (Lifting Capacity Rate): คำนวณได้โดย (Total Weight / Max Load) x 100 โดยมาตรฐานแล้ว ต้องไม่เกิน 75 - 85% ของกำลังการยกเครน ในกรณีงานมาตรฐานทั่วไป

3. Site Conditions (สภาพพื้นที่)

สิ่งที่ต้องสำรวจและบันทึก:

  • Ground Bearing Capacity: พื้นรับน้ำหนักได้กี่ตันต่อตารางเมตร
  • Outrigger Footprint: พื้นที่สัมผัสของ Outrigger และแรงกดที่เกิดขึ้น
  • Matting Requirements: ต้องใช้แผ่นรองรับน้ำหนัก (Mat) หรือไม่ ขนาดเท่าไร
  • Underground Services: ตำแหน่งของท่อ สายไฟใต้ดิน ถังบำบัดน้ำเสีย
  • Overhead Obstacles: สายไฟฟ้า ท่อลม ไปป์แร็ค
  • Access Route: เส้นทางเข้า-ออกของรถเครน กว้างพอหรือไม่
  • Weather Conditions: ความเร็วลมสูงสุดที่อนุญาต (ตาม Crane Manual)

4. Rigging Plan (แผนการติดตั้งอุปกรณ์ยก)

สิ่งที่ต้องระบุ:

  • ประเภทและขนาดของ Slings: Wire Rope, Chain, Webbing (ขนาดและ SWL - Safe Working Load)
  • Shackles: ขนาดและ WLL (Working Load Limit)
  • Lifting Beams / Spreader Bars: ถ้าใช้
  • Sling Angle: มุมของสลิง (ยิ่งกว้างยิ่งเครียดมาก)
  • Hitch Configuration: Single leg, Basket, Choker

สูตรคำนวณที่สำคัญ:

Sling Load = Total Load / Number of Legs / cos(Sling Angle)

ตัวอย่าง: ใช้ 4-leg Wire Rope Sling, มุม 45 องศา, โหลด 80 ตัน

  • Load per leg = 80 / 4 / cos(45°) = 28.3 ตัน
  • จึงต้องใช้ Sling ที่มี SWL อย่างน้อย 32 ตัน (ปลอดภัย)

5. Personnel Roles (บทบาทหน้าที่หน้างานตามกฎหมายไทย)

ตามมาตรฐานความปลอดภัย กฎหมายไทยกำหนดให้มีพนักงานที่ผ่านการอบรมหลักสูตร "4 ผู้" ทุกครั้ง:

  • ผู้บังคับการใช้งานปั้นจั่น (Crane Operator): ผู้ทำหน้าที่ขับและบังคับรถเครน (ต้องมีผลรับรองการวัดสายตา/ความฟิต)
  • ผู้ให้สัญญาณแก่ปั้นจั่น (Signal Person): ผู้ให้สัญญาณมือ รหัสเสียง หรือใช้วิทยุสื่อสารกำกับการยก
  • ผู้ยึดเกาะวัสดุ (Rigger): ผู้ทำหน้าที่ผูกรัดสลิงและตรวจสอบอุปกรณ์ช่วยยกทั้งหมดก่อนขึ้น
  • ผู้ควบคุมการใช้งานปั้นจั่น (Crane Supervisor / Lift Director): ผู้รับผิดชอบควบคุม ควบคุมให้เป็นไปตาม Lift Plan

ที่ S.K. Kunatham Group: ทีมงานทุกคนผ่านการอบรมหลักสูตรทั้ง 4 ผู้ ตามกฎหมาย มีหลักฐานเอกสารแนบใน Lift plan ทุกโครงการ และทำงานอ้างอิงรหัสสัญญาณมือสากล

6. Risk Assessment (การประเมินความเสี่ยง)

อันตรายที่ต้องระบุและวางแผนป้องกัน:

  • โหลดหล่นระหว่างยก → ใช้ Tag Line, Double-check Rigging
  • เครนล้ม → ตรวจสอบ Ground Bearing, Outrigger Setup
  • ชนสายไฟฟ้า → กำหนด Exclusion Zone, Spotter
  • โหลดแกว่งชนคน/สิ่งก่อสร้าง → กำหนด Barricade Area
  • สภาพอากาศเลวร้าย → กำหนดลมสูงสุด (เช่น 10 m/s)

Risk Matrix: ใช้ตารางประเมินความเสี่ยง (Low, Medium, High, Critical) และกำหนดมาตรการลดความเสี่ยงสำหรับแต่ละข้อ

7. Sequence of Operations (ขั้นตอนการทำงาน)

ระบุขั้นตอนอย่างละเอียด เช่น:

  1. Pre-lift Meeting (ประชุมก่อนยก)
  2. Crane Setup & Outrigger Deployment
  3. Boom Configuration
  4. Rigging Installation & Inspection
  5. Test Lift (ยกทดสอบ 15-30 ซม. ค้าง 5 นาที)
  6. Main Lift
  7. Load Placement
  8. De-rigging
  9. Crane De-mobilization

8. Emergency Procedures (แผนฉุกเฉิน)

สิ่งที่ต้องเตรียมไว้:

  • ขั้นตอนหากโหลดติดขัดกลางคัน
  • วิธีลดโหลดลงอย่างปลอดภัยหากมีฝนหรือลมแรง
  • ช่องทางติดต่อฉุกเฉิน (โรงพยาบาล, หน่วยดับเพลิง)
  • จุดรวมพลหากต้องอพยพ
  • อุปกรณ์ปฐมพยาบาล และเครื่องดับเพลิง

เมื่อไหร่ที่ต้องทำ Crane Lift Plan?

งานที่ต้องมี Lift Plan เสมอ:

  • ✅ งานยกที่ใช้กำลัง > 50% ของ Crane Capacity
  • ✅ งาน Tandem Lift (ใช้เครนหลายคัน)
  • ✅ ยกผ่านพื้นที่ที่มีคนทำงาน หรืออาคารสำคัญ
  • ✅ ยกอุปกรณ์มูลค่าสูงหรืออันตราย
  • ✅ ทำงานใกล้สายไฟฟ้าแรงสูง
  • ✅ ลูกค้ากำหนดเป็น Policy (เช่น Chevron, PTTEP, PTT)

งานที่อาจใช้ Simplified Lift Plan:

  • งานยก Routine ที่คล้ายกันทุกวัน (เช่น ขนวัสดุก่อสร้าง)
  • ใช้กำลังการยกต่ำกว่า 50%
  • ไม่มีปัจจัยเสี่ยงพิเศษ

คำแนะนำจาก S.K.: แม้จะเป็นงานเล็ก เราแนะนำให้มี Lift Plan อย่างน้อยแบบย่อ เพราะมันใช้เวลาไม่กี่นาที แต่ช่วยป้องกันอุบัติเหตุได้มหาศาล


การตรวจสอบสลิงและอุปกรณ์ยกก่อนการปฏิบัติงานจริง

ขั้นตอนการคำนวณและทำ Lift Plan แบบมืออาชีพ (7 Steps)

จากแหล่งอ้างอิงและมาตรฐานความปลอดภัย (เช่น สสปท. และ OSHA) ขั้นตอนการคำนวณ Lifting Plan มีดังนี้:

Step 1: หาระยะทำการยก (Working Radius, B)

  • เริ่มจากวัดระยะจาก จุดศูนย์กลางของเอวสวิงเครนไปจนถึงจุดที่วางชิ้นงาน
  • ยิ่งระยะยกเพิ่มขึ้น ความสามารถในการยกของเครนก็จะลดลงฮวบฮาบ

Step 2: หาระยะความสูง (Lifting Height, H)

  • คำนวณรวมความสูงจากพื้นดินถึงปลายบูมที่ทำการยก
  • สูตร: ความสูง H = ความสูงจุดที่วาง + ความสูงชิ้นงาน + ความยาวสลิง/ตะขอ + ระยะเผื่อ

Step 3: หาความยาวบูม (Boom Length, A)

  • เมื่อทราบค่า Working Radius และ Lifting Height ให้นำค่าทั้ง 2 ไปจุดลงบนกราฟในตารางยก (Load Chart)
  • ลากเส้นเชื่อมกันเพื่ออ่านค่าความยาวบูมที่เครนจะต้องยืดออก

Step 4: อ่านตารางน้ำหนักการยก (Loading Chart)

  • นำค่าความยาวบูม (A) และระยะทำการ (B) ไปอ่านตารางตัวเลข (Load Chart Capacity)
  • จะได้ตารางพิกัดยกสูงสุด ณ ระยะนั้น (Max. Load from Load Chart) พร้อมเงื่อนไขการกาง Outrigger ให้สุด 4 ขา

Step 5: คำนวณน้ำหนักของการยกทั้งหมด (Total Load)

  • ห้าม ใช้น้ำหนักชิ้นงานในการประเมินเดี่ยวๆ เด็ดขาด!
  • นำน้ำหนักชิ้นงาน + น้ำหนักอุปกรณ์ช่วยยกทั้งหมด (สลิง, Shackle, ตะขอเครน) + น้ำหนักเผื่อ (Contingency ประมาณ 5%)

Step 6: คำนวณพิกัดยกเป็นเปอร์เซ็นต์ (Lifting Capacity %)

  • นำน้ำหนักทั้งหมดที่ได้ในตาราง (Step 5) ÷ ค่า Max Load จากตารางตาราง (Step 4) แล้วคูณ 100
  • เกณฑ์ปลอดภัยระดับโลก: ผลลัพธ์ต้อง ไม่ควรเกิน 75 - 85% ของความสามารถเครน

Step 7: ประเมินการรองรับน้ำหนักของพื้นดินและเตรียมแผ่นรอง

  • ประเมิน Ground Bearing Capacity
  • จำเป็นต้องมีแผ่นเหล็กรองขาและแผ่น Mat กระจายน้ำหนัก ซึ่งขนาดแผ่นรองขาต้องไม่น้อยกว่า 4 เท่าของขนาดฐาน Outrigger และแผ่นเหล็กควรมีความหนาเพียงพอ (เช่นหนาไม่น้อยกว่า 1 นิ้วสำหรับงานทั่วไป)

ทำไม S.K. Kunatham Group จึงเป็นผู้เชี่ยวชาญในการวางแผนงานยก

1. ประสบการณ์กว่า 30 ปีกับโครงการระดับโลก

เราให้บริการงานยกในโครงการอุตสาหกรรมขนาดใหญ่มาอย่างต่อเนื่อง รวมถึง:

  • โรงกลั่นน้ำมัน (Refineries)
  • โรงไฟฟ้า (Power Plants)
  • แท่นขุดเจาะน้ำมันและก๊าซ (Offshore Platforms)
  • Wind Farms (ฟาร์มกังหันลม)
  • โรงงานปิโตรเคมี

2. Zero Accident Record - สถิติที่พูดแทนความสามารถ

ตลอด 30+ ปี เราภูมิใจที่รักษาสถิติ ไม่มีอุบัติเหตุร้ายแรง ได้ด้วยการเน้นการวางแผนอย่างละเอียดรอบคอบทุกโครงการ

3. ทีมงานได้รับการอบรมตามมาตรฐานสากล

  • Crane Operators ที่มีใบรับรองและประสบการณ์สูง
  • Riggers ที่ผ่านการฝึกอบรม Rigging & Slinging
  • Appointed Persons ที่เข้าใจ Lift Planning ตามมาตรฐาน ASME และ OSHA

4. อุปกรณ์ครบครัน - ทำงานได้ทุกระดับความซับซ้อน

  • รถเครนตั้งแต่ 25-500 ตัน จากแบรนด์ชั้นนำ (Liebherr, XCMG, Zoomlion)
  • บริการ Proof Load Testing ทั้งแนวนอนและแนวตั้ง ถึง 100 ตัน พร้อมออก In-house Certificate
  • อุปกรณ์ Rigging ที่ผ่านการตรวจสอบและมีเอกสารครบถ้วน

5. ให้คำปรึกษาและวางแผนฟรี

เราไม่ได้แค่ส่งรถเครนมาให้เช่า แต่เรา ร่วมวางแผนกับคุณตั้งแต่แรก เพื่อให้มั่นใจว่างานจะสำเร็จอย่างปลอดภัยและมีประสิทธิภาพสูงสุด


การยกกังหันลมในโครงการจริง

คำถามที่พบบ่อย (FAQs)

1. Lift Plan แตกต่างจาก Method Statement อย่างไร?

  • Lift Plan: เน้นรายละเอียดเฉพาะงานยก (Crane, Load, Rigging)
  • Method Statement: ครอบคลุมขั้นตอนการทำงานทั้งหมด รวมถึงงานเตรียมพื้นที่ ขนส่ง และติดตั้ง

ในทางปฏิบัติมักใช้ร่วมกัน โดย Lift Plan เป็นส่วนหนึ่งของ Method Statement

2. ต้องมีวิศวกรรับรองหรือไม่?

สำหรับ Critical Lift หลายบริษัทกำหนดให้ต้องมีวิศวกร (Professional Engineer - PE) รับรอง Lift Plan

สำหรับ Standard Lift อาจใช้ Competent Person หรือ Appointed Person ที่มีคุณสมบัติตามที่กำหนด

3. ใช้เวลาทำนานแค่ไหน?

  • Simplified Lift Plan: 1-2 ชั่วโมง
  • Standard Lift Plan: ครึ่งวัน - 1 วัน
  • Critical Lift Plan (Complex): 2-5 วันทำการ (รวม Site Survey, Calculation, และ Approval)

4. Lift Plan ต้องเก็บไว้นานแค่ไหน?

ตามมาตรฐาน ควรเก็บไว้อย่างน้อย 3-5 ปี หรือตลอดอายุโครงการ เพื่อใช้อ้างอิงหากมีปัญหาภายหลัง

5. ถ้ามีการเปลี่ยนแปลงกลางคันต้องทำอย่างไร?

หากมีการเปลี่ยนแปลงที่ส่งผลต่อความปลอดภัย (เช่น เปลี่ยนรถเครน, เพิ่มน้ำหนักโหลด) ต้อง ทำ Lift Plan Revision และผ่านการอนุมัติใหม่


บทสรุป

Crane Lift Plan ไม่ใช่แค่เอกสารที่ทำเพื่อผ่านตาแต่เป็น เครื่องมือสำคัญที่จะทำให้งานยกสำเร็จอย่างปลอดภัย ประหยัดเวลา และไม่สูญเสียทรัพย์สิน

การลงทุนเวลาไม่กี่ชั่วโมงในการวางแผนที่ดี สามารถป้องกันอุบัติเหตุที่อาจทำให้โครงการหยุดชะงักนานหลายเดือน หรือแย่ที่สุดคือการสูญเสียชีวิต

S.K. Kunatham Group พร้อมเป็นพันธมิตรของคุณในทุกโครงการ ไม่ว่าจะเป็นการให้คำปรึกษาการวางแผน การเลือกรถเครนที่เหมาะสม ไปจนถึงการปฏิบัติงานด้วยมาตรฐานระดับสากล

📞 ปรึกษาและวางแผนงานยกกับผู้เชี่ยวชาญ!

หากคุณกำลังวางแผนโครงการที่ต้องใช้งานยกและต้องการคำแนะนำจากเรา อย่ารอให้เกิดปัญหา ลองปรึกษาเราด่วน

S.K. Kunatham Group - ผู้นำบริการรถเครนภาคใต้ | 30+ ปีประสบการณ์ | Zero Accident Record
