Showcase: ภารกิจรื้อถอน Tower Crane สูงเสียดฟ้า ด้วยเครน LIEBHERR 300 ตัน

Showcase: ภารกิจรื้อถอน Tower Crane สูงเสียดฟ้า ด้วยเครน LIEBHERR 300 ตัน

งานยกและติดตั้ง
โรงงานอุตสาหกรรม จ.สงขลา
2568-11-03
โรงงานอุตสาหกรรมภาคใต้
รายละเอียด

เบื้องหลังภารกิจสุดท้าทายในการรื้อถอน Tower Crane ที่มีความสูงมากเป็นพิเศษภายในโรงงานอุตสาหกรรม ด้วยรถเครน LIEBHERR 300 ตัน พร้อม Jib ต่อพิเศษเพื่อเพิ่มความสูงในการเข้าถึง

โจทย์

ความท้าทาย

การรื้อถอน Tower Crane ที่มีความสูงมากในพื้นที่โรงงานที่มีข้อจำกัด ต้องการความแม่นยำสูงในการควบคุมเครน และการทำงานในที่สูงที่มีความเสี่ยง พร้อมทั้งต้องไม่กระทบการดำเนินงานของโรงงาน

โซลูชัน

วิธีการแก้ปัญหา

ใช้รถเครน LIEBHERR LTM 1300 ขนาด 300 ตัน พร้อมต่อ Jib เพิ่มความสูงพิเศษ วางแผนการรื้อถอนอย่างละเอียดทีละส่วน ใช้ทีมงานที่มีประสบการณ์สูงในงานรื้อถอนโครงสร้างสูง และปฏิบัติตามมาตรฐานความปลอดภัยในการทำงานที่สูงอย่างเข้มงวด

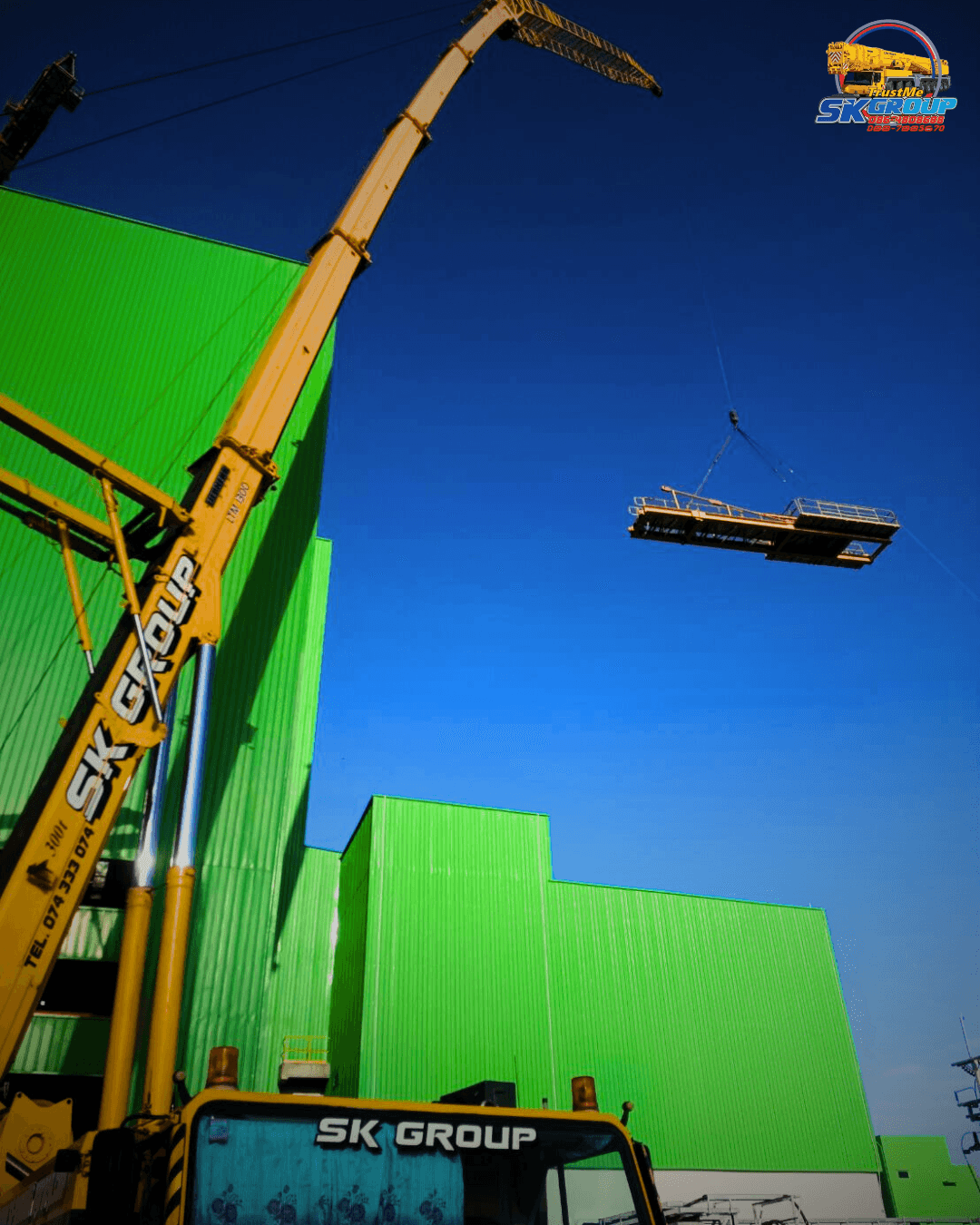

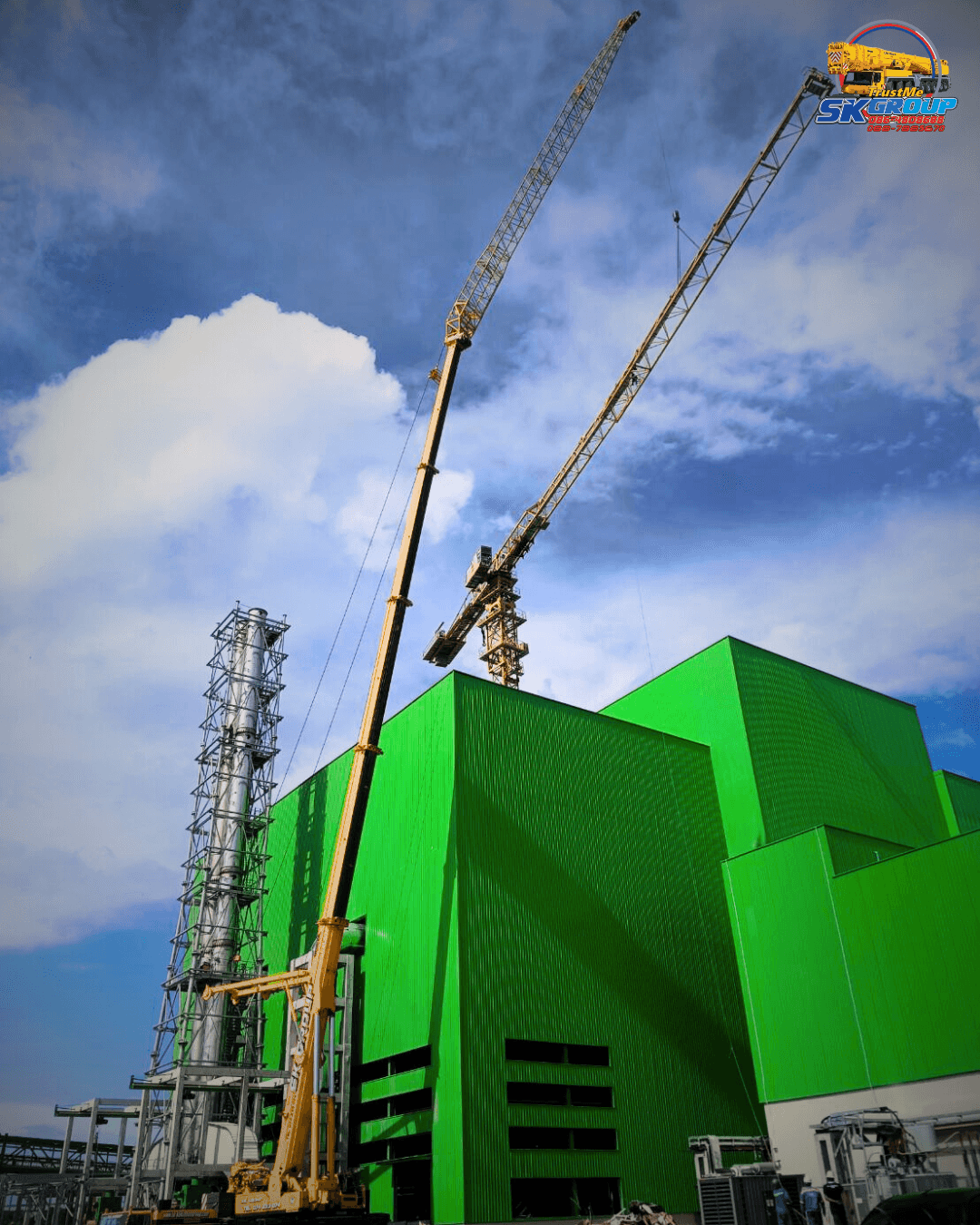

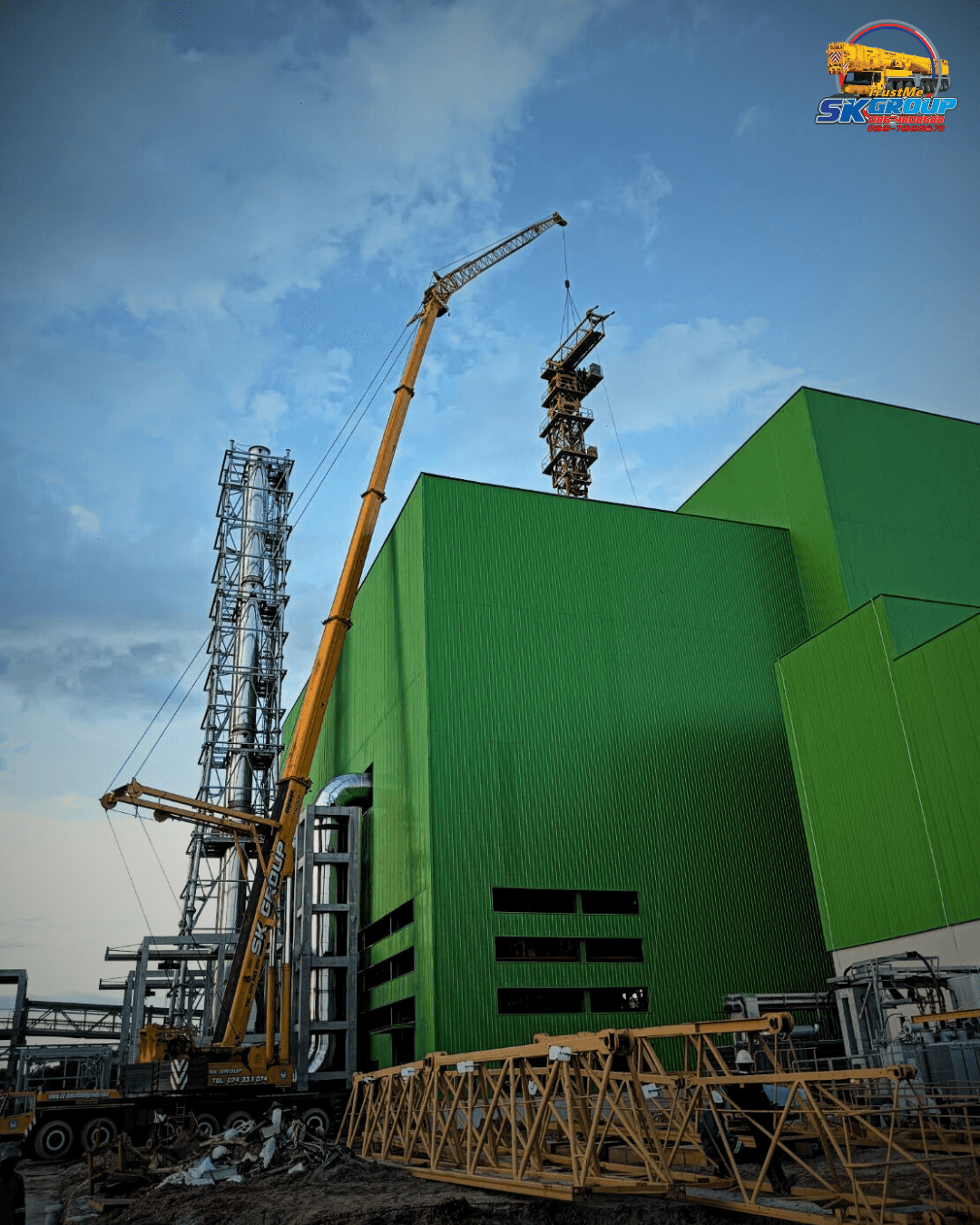

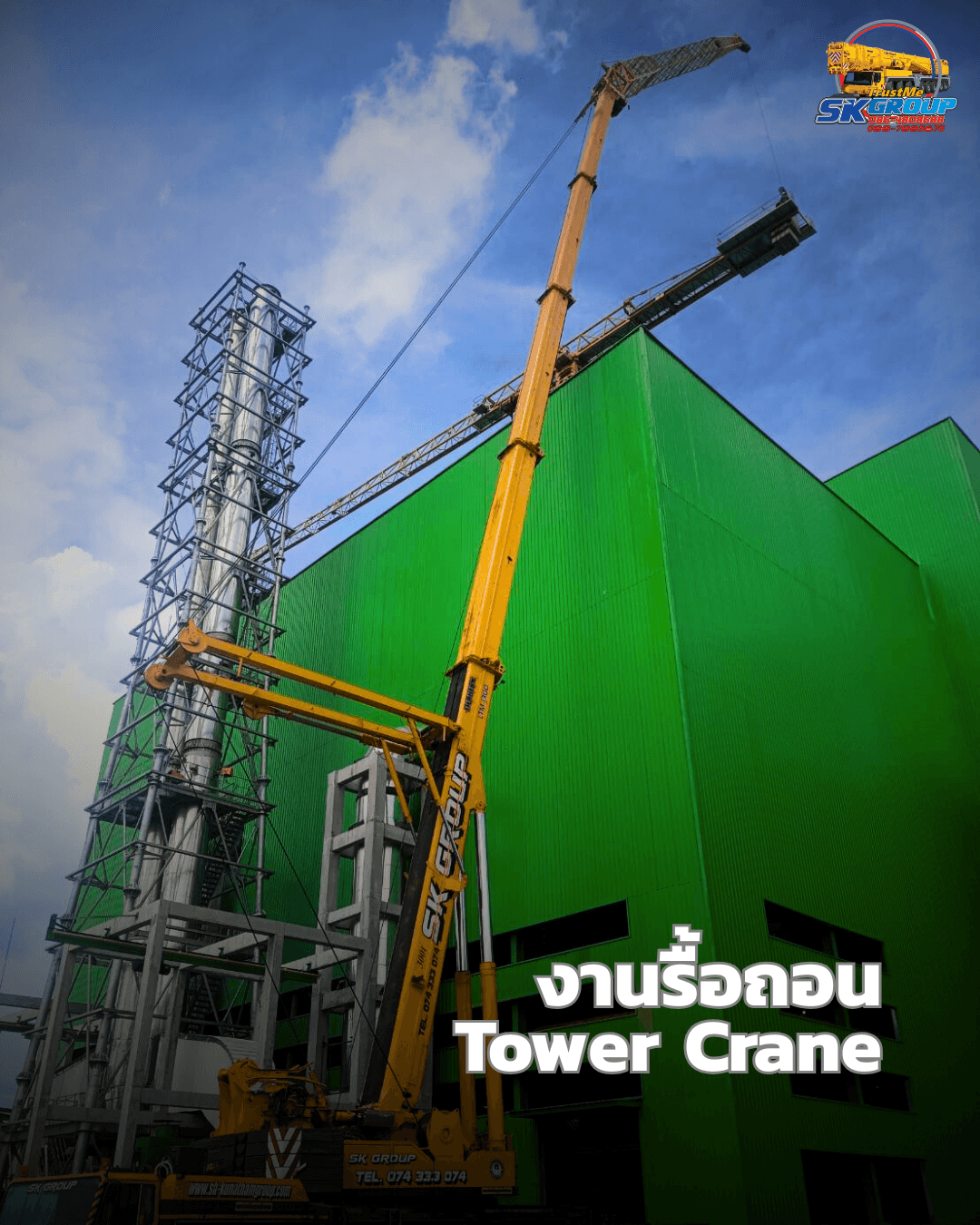

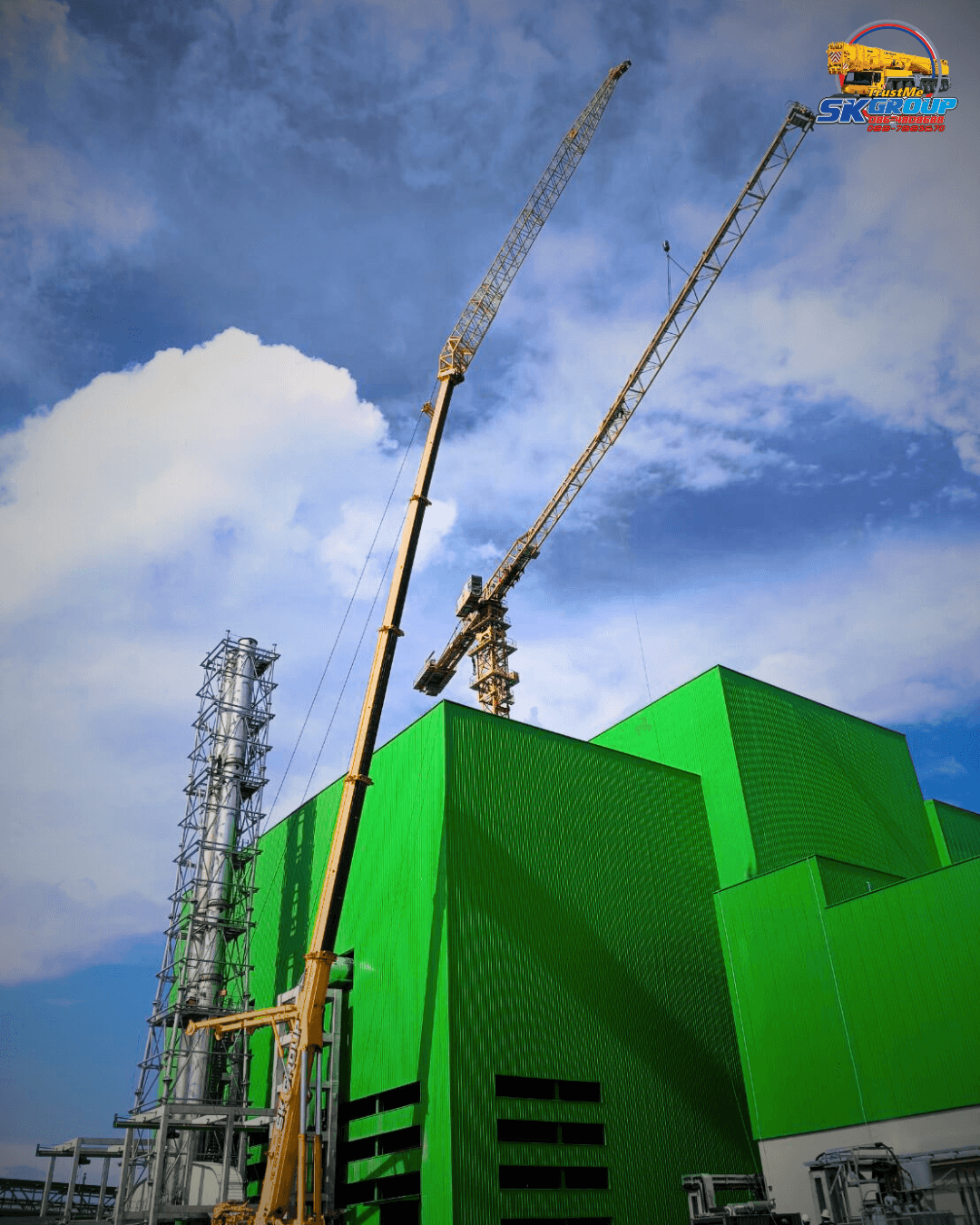

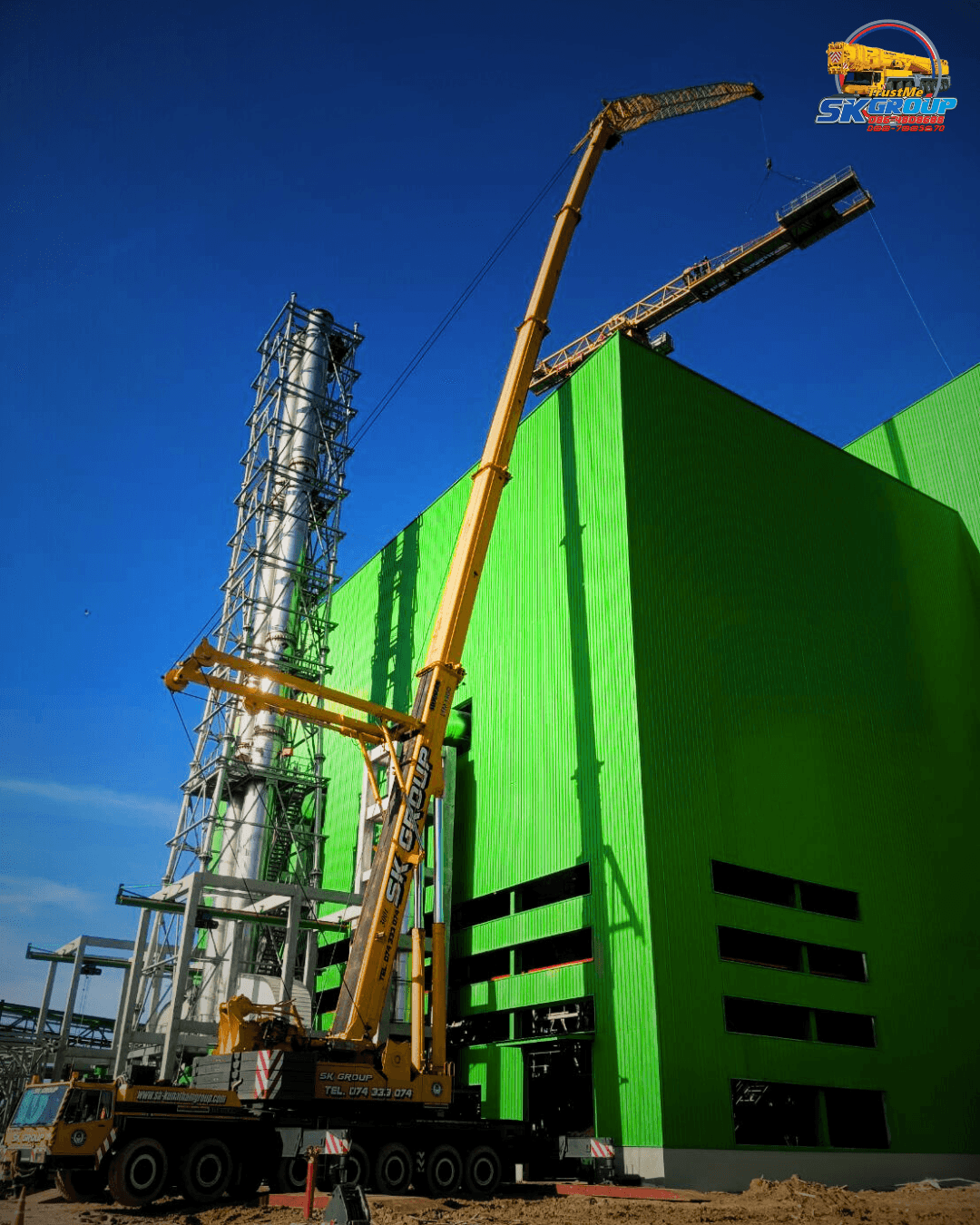

ภาพถ่ายผลงาน

Showcase: ภารกิจรื้อถอน Tower Crane สูงเสียดฟ้า ด้วยเครน LIEBHERR 300 ตัน - ภาพที่ 1
1/6
Showcase: ภารกิจรื้อถอน Tower Crane สูงเสียดฟ้า ด้วยเครน LIEBHERR 300 ตัน - ภาพที่ 2
2/6
Showcase: ภารกิจรื้อถอน Tower Crane สูงเสียดฟ้า ด้วยเครน LIEBHERR 300 ตัน - ภาพที่ 3
3/6
Showcase: ภารกิจรื้อถอน Tower Crane สูงเสียดฟ้า ด้วยเครน LIEBHERR 300 ตัน - ภาพที่ 4
4/6
Showcase: ภารกิจรื้อถอน Tower Crane สูงเสียดฟ้า ด้วยเครน LIEBHERR 300 ตัน - ภาพที่ 5
5/6
Showcase: ภารกิจรื้อถอน Tower Crane สูงเสียดฟ้า ด้วยเครน LIEBHERR 300 ตัน - ภาพที่ 6
6/6

บทนำ: เมื่องานรื้อถอนต้องการความแม่นยำไม่แพ้การติดตั้ง

การรื้อถอน Tower Crane (ปั้นจั่นหอสูง) ไม่ใช่งานที่ง่ายเหมือนที่คิด โดยเฉพาะอย่างยิ่งเมื่อ Tower Crane นั้นตั้งอยู่ สูงเสียดฟ้า ภายในพื้นที่โรงงานอุตสาหกรรมที่มีการดำเนินงานอยู่

S.K. Kunatham Group ได้รับความไว้วางใจจากโรงงานอุตสาหกรรมแห่งหนึ่งในจังหวัดสงขลา ให้เข้าปฏิบัติภารกิจสำคัญนี้ ซึ่งต้อง รื้อถอน Tower Crane ที่มีความสูงมากเป็นพิเศษ ออกจากพื้นที่ก่อสร้างที่เสร็จสิ้นแล้ว

ภารกิจนี้มีความท้าทายหลายประการ ตั้งแต่การเข้าถึงโครงสร้างที่อยู่สูงมาก การรักษาสมดุลของชิ้นส่วนที่มีขนาดใหญ่และยาว ไปจนถึงการทำงานในพื้นที่จำกัดของโรงงาน ซึ่งต้องการทั้ง ความแม่นยำ ประสบการณ์ และมาตรฐานความปลอดภัยสูงสุด

จากประสบการณ์กว่า 30 ปีในงานยกและรื้อถอนโครงสร้างขนาดใหญ่ ทำให้เราพร้อมรับมือกับความท้าทายนี้ได้อย่างมืออาชีพ


ความท้าทาย: งานรื้อถอนในที่สูง — ความเสี่ยงที่ต้องควบคุม

การรื้อถอน Tower Crane ที่มีความสูงมากมีความซับซ้อนและความเสี่ยงสูงกว่างานยกทั่วไป เพราะต้องเผชิญกับความท้าทายหลายด้าน:

1. ความสูงที่ต้องเข้าถึง

Tower Crane ที่ใช้ในโรงงานอุตสาหกรรมมักมีความสูงหลายสิบเมตร การรื้อถอนต้อง:

  • เข้าถึงโครงสร้างด้านบนสุด เพื่อถอดชิ้นส่วนบูมและหัวเครนก่อน
  • ใช้รถเครนที่มีความสูงยก (Lifting Height) เพียงพอ
  • ต่อ Jib เพิ่มความสูงพิเศษ เพื่อให้สามารถเข้าถึงจุดที่ต้องการ
  • ควบคุมการแกว่งของชิ้นส่วนในที่สูง เพราะแม้แต่ลมเบาๆ ก็ส่งผลกระทบมาก

2. ลำดับการรื้อถอนที่ต้องถูกต้อง

Tower Crane ต้องรื้อถอนทีละส่วนตามหลักวิศวกรรม:

  • ถอดบูม (Jib) ส่วนบนก่อน เพื่อลดน้ำหนักและลดความสูงลง
  • ถอด Counter Weight (ตุ้มถ่วง) อย่างระมัดระวัง
  • รื้อถอดหัวหมุน (Slewing Unit) ที่มีน้ำหนักมาก
  • รื้อถอด Mast Section (เสาหลัก) ทีละท่อนจากบนลงล่าง
  • ถอดฐาน (Base) และระบบยึดโยงกับโครงสร้างอาคาร

การรื้อถอนผิดลำดับอาจทำให้ Tower Crane เสียสมดุล หรือล้ม ซึ่งอันตรายมาก

3. น้ำหนักและขนาดของชิ้นส่วน

แต่ละชิ้นส่วนของ Tower Crane มีน้ำหนักและความยาวที่ต่างกัน:

  • บูม (Jib): ยาวหลายสิบเมตร น้ำหนักหลายตัน
  • Counter Weight: แต่ละบล็อกหนัก 1-2 ตัน มีหลายบล็อก
  • Mast Section: แต่ละท่อนสูง 3-5 เมตร หนักหลายร้อยกิโลกรัม
  • Slewing Unit: หนักที่สุด อาจถึง 10+ ตัน

การยกต้อง:

  • คำนวณจุดศูนย์ถ่วงอย่างแม่นยำ
  • เลือกจุดยึดสลิงที่เหมาะสม
  • ควบคุมไม่ให้ชิ้นส่วนแกว่งหรือหมุน

4. พื้นที่ทำงานที่จำกัด

การทำงานในโรงงานที่ยังมีการดำเนินงานอยู่ ต้อง:

  • จัดวางเครนในพื้นที่ที่ไม่กีดขวางการทำงาน
  • กำหนดเขตปลอดภัย (Safety Zone) ห้ามคนเข้า
  • ประสานงานกับโรงงานเรื่องตารางเวลา
  • เตรียมพื้นที่วางชิ้นส่วนที่รื้อถอนลงมา

5. สภาพอากาศและลม

งานรื้อถอนในที่สูงมีความอ่อนไหวต่อสภาพอากาศมาก:

  • ลมแรง: ทำให้ชิ้นส่วนยาว เช่น บูม แกว่งไม่สามารถควบคุมได้
  • ฝนตก: ทำให้พื้นที่ทำงานลื่น และมองเห็นไม่ชัดเจน
  • ฟ้าคะนอง: อันตรายต่อผู้ปฏิบัติงานในที่สูง

ต้องมีการติดตามสภาพอากาศและหยุดงานเมื่อสภาพไม่เหมาะสม


โซลูชัน: การวางแผนอย่างละเอียดและทีมงานมืออาชีพ

เพื่อให้ภารกิจนี้สำเร็จอย่างปลอดภัย ทีม S.K. Kunatham Group ได้เตรียมการอย่างรอบด้าน:

การสำรวจและวิเคราะห์หน้างาน

ก่อนวันปฏิบัติงาน ทีมวิศวกรของเราได้:

  • สำรวจพื้นที่และ Tower Crane ตรวจสอบความสูง โครงสร้าง และสภาพ
  • ศึกษาแบบ (Drawing) ของ Tower Crane เพื่อทำความเข้าใจวิธีการประกอบและถอด
  • คำนวณน้ำหนักของแต่ละชิ้นส่วน จากเอกสารผู้ผลิต
  • กำหนดตำแหน่งตั้งเครน ที่เหมาะสม พิจารณาจากพื้นที่และรัศมีการยก
  • วางแผนลำดับการรื้อถอน ทีละขั้นตอนอย่างละเอียด
  • ประเมินความเสี่ยง (Risk Assessment) และวางมาตรการป้องกัน

การเลือกใช้เครนที่เหมาะสม + การต่อ Jib พิเศษ

รถเครน LIEBHERR LTM 1300 ขนาด 300 ตัน ถูกเลือกใช้เพราะ:

  • กำลังยกสูงสุด 300 ตัน รองรับน้ำหนักชิ้นส่วนได้อย่างสบาย
  • ความสูงยกที่เพียงพอ แม้ใช้บูมยาวมากก็ยังคงยกได้สูง
  • สามารถต่อ Jib (Auxiliary Jib) ได้ เพิ่มความสูงพิเศษเพื่อเข้าถึงจุดสูงสุดของ Tower Crane
  • ระบบควบคุมที่แม่นยำ ควบคุมการยกและหมุนได้นิ่มนวล ลดการแกว่งของชิ้นงาน
  • เสถียรภาพสูง แม้ในการยกของหนักในระยะไกลและความสูงมาก

การต่อ Jib ช่วยให้:

  • เข้าถึงจุดสูงสุดของ Tower Crane ได้โดยไม่ต้องเพิ่มมุมบูมจนเกินไป
  • ยกชิ้นส่วนที่อยู่สูงมาก ลงมาได้อย่างปลอดภัย
  • มีความยืดหยุ่นในการทำงาน สามารถปรับมุมและตำแหน่งได้

ทีมงานมืออาชีพเฉพาะทาง

การรื้อถอน Tower Crane ต้องใช้ทีมงานที่มีความเชี่ยวชาญพิเศษ:

1. วิศวกรวางแผนการรื้อถอน

  • คำนวณและออกแบบลำดับการรื้อถอน
  • กำหนด Lifting Point และวิธีการยึดสลิง
  • จัดทำเอกสาร Method Statement และ Risk Assessment

2. ผู้ควบคุมเครนมีใบอนุญาต

  • ประสบการณ์เฉพาะด้านงานรื้อถอนโครงสร้างสูง
  • ควบคุมเครนด้วยความนิ่มนวลและแม่นยำ
  • เข้าใจพฤติกรรมของชิ้นงานที่มีขนาดใหญ่และยาว

3. Rigger / ทีมยึดสลิงมืออาชีพ

  • เชี่ยวชาญในการเลือกและยึดสลิงที่จุดที่เหมาะสม
  • ตรวจสอบอุปกรณ์ก่อนใช้ทุกครั้ง
  • ทำงานประสานกับผู้ให้สัญญาณอย่างลงตัว

4. ผู้ให้สัญญาณ (Signalman)

  • มีมุมมองที่ครอบคลุมทั้งเครนและชิ้นงาน
  • สื่อสารชัดเจนด้วยวิทยุและสัญญาณมือ
  • ติดตามสถานการณ์และแจ้งเตือนทันที

5. Safety Officer ประจำหน้างาน

  • ดูแลความปลอดภัยตลอดการทำงาน
  • ตรวจสอบ PPE และอุปกรณ์นิรภัย
  • มีอำนาจสั่งหยุดงานเมื่อพบความเสี่ยง

6. ช่างเทคนิค Tower Crane

  • เข้าใจโครงสร้างและวิธีการถอดประกอบ
  • ถอดสลักเกลียวและอุปกรณ์เชื่อมต่อต่างๆ
  • ตรวจสอบสภาพชิ้นส่วนก่อนยก

มาตรการความปลอดภัยที่เข้มงวด

เราให้ความสำคัญกับ Zero Accident เป็นอันดับแรก:

ก่อนเริ่มงาน:

  • ✅ Tool Box Meeting เพื่อซักซ้อมทุกคนในทีม
  • ✅ ตรวจสภาพเครนและอุปกรณ์ทุกชิ้น (Daily Check)
  • ✅ ตรวจสอบสภาพอากาศและลม
  • ✅ กำหนด Safety Zone และติดป้ายห้ามเข้า
  • ✅ เตรียมอุปกรณ์ฉุกเฉิน (Fire Extinguisher, First Aid)

ระหว่างการทำงาน:

  • ✅ ใช้ PPE ครบถ้วน (หมวกนิรภัย เข็มขัดนิรภัย รองเท้า ถุงมือ)
  • ✅ ยึด Tag Line (เชือกคุมแกว่ง) ทุกครั้งที่ยกชิ้นส่วนขนาดใหญ่
  • ✅ ยกทดสอบเล็กน้อยก่อนยกเต็มที่ เพื่อตรวจสอบสมดุล
  • ✅ สื่อสารกันอย่างต่อเนื่องด้วยวิทยุ
  • ✅ มี Spotter คอยดูทุกมุม และแจ้งเตือนอันตราย

หลังการรื้อถอน:

  • ✅ ตรวจสอบชิ้นส่วนและจัดเก็บอย่างเป็นระเบียบ
  • ✅ ทำความสะอาดพื้นที่
  • ✅ สรุปผลการทำงานและบทเรียน (Lesson Learned)

การดำเนินงาน: รื้อถอนทีละขั้นตอน ด้วยความระมัดระวัง

ในวันปฏิบัติงาน ทีมของเราได้ดำเนินการตามแผนที่วางไว้อย่างเคร่งครัด:

ขั้นตอนที่ 1: การเตรียมการและตั้งเครน

  • ตั้งรถเครน LIEBHERR LTM 1300 ในตำแหน่งที่กำหนด
  • ขยายขาตั้ง (Outrigger) เต็มที่และวางแผ่นรอง (Outrigger Pad) ใต้ขาทุกจุด
  • ต่อ Jib เพิ่มความสูงพิเศษตามแผน
  • ปรับระดับและตรวจสอบเครนว่าพร้อมใช้งาน
  • ทดสอบการทำงานของเครนโดยไม่มีโหลด

ขั้นตอนที่ 2: รื้อถอดบูม (Jib) ของ Tower Crane

  • ทีมช่างขึ้นไปถอดสลักเกลียวเชื่อมต่อบูมกับหัวหมุน
  • Rigger ยึดสลิงที่จุดศูนย์ถ่วงของบูม
  • ยกทดสอบเล็กน้อยเพื่อดูสมดุล
  • ยกบูมขึ้นช้าๆ ออกจากตำแหน่ง
  • ควบคุมด้วย Tag Line ไม่ให้บูมแกว่ง
  • ลดบูมลงพื้นอย่างระมัดระวัง

ขั้นตอนที่ 3: รื้อถอด Counter Weight (ตุ้มถ่วง)

  • ถอดตุ้มถ่วงทีละบล็อกจากบนลงล่าง
  • แต่ละบล็อกหนัก 1-2 ตัน ต้องยึดสลิงให้แน่น
  • ยกและลงวางในพื้นที่ที่เตรียมไว้
  • ตรวจนับจำนวนให้ครบถ้วน

ขั้นตอนที่ 4: รื้อถอดหัวหมุน (Slewing Unit)

  • ถอดการเชื่อมต่อระหว่างหัวหมุนกับเสาหลัก
  • ชิ้นนี้หนักมากและต้องการความแม่นยำสูง
  • ใช้สลิง 4 จุดเพื่อกระจายน้ำหนักเท่ากัน
  • ยกขึ้นช้าๆ และคุมด้วย Tag Line
  • ลดลงพื้นและขนส่งออกจากพื้นที่

ขั้นตอนที่ 5: รื้อถอดเสาหลัก (Mast Section)

  • รื้อถอดท่อนเสาทีละท่อนจากบนลงล่าง
  • แต่ละท่อนสูงประมาณ 3-5 เมตร
  • ต้องถอดสลักเกลียวเชื่อมต่อระหว่างท่อน
  • ยกและลงพื้นอย่างระมัดระวัง
  • ทำซ้ำจนครบทุกท่อน

ขั้นตอนที่ 6: รื้อถอดฐาน (Base) และเสร็จสิ้น

  • ถอดฐานของ Tower Crane ออกจากฐานคอนกรีต
  • ตรวจนับชิ้นส่วนทั้งหมดให้ครบถ้วน
  • จัดเก็บและเตรียมขนส่งตามที่ลูกค้ากำหนด
  • ทำความสะอาดพื้นที่ให้เรียบร้อย

ผลลัพธ์: ภารกิจสำเร็จ ปลอดภัย 100%

การรื้อถอน Tower Crane ที่มีความสูงมากนี้สำเร็จลุล่วงด้วยดีตามเป้าหมาย:

รื้อถอด Tower Crane ออกทั้งหมดอย่างสมบูรณ์ไม่เกิดอุบัติเหตุหรือความเสียหายใดๆ (Zero Accident)ทำงานเสร็จตามกำหนดเวลาไม่กระทบการดำเนินงานของโรงงานชิ้นส่วนทั้งหมดอยู่ในสภาพดี พร้อมนำกลับไปใช้งานใหม่หรือขาย

ความสำเร็จของภารกิจนี้แสดงให้เห็นถึงความสามารถของ S.K. Kunatham Group ในการจัดการงานที่มีความซับซ้อนและความเสี่ยงสูง ด้วยการวางแผนที่ดี ทีมงานมืออาชีพ และอุปกรณ์ที่ทันสมัย


จุดเด่นของภารกิจนี้

🏗️ เทคโนโลยีการยกที่ทันสมัย

การใช้ LIEBHERR LTM 1300 พร้อม Jib ต่อพิเศษ ทำให้เข้าถึงความสูงได้อย่างปลอดภัย

📐 การวางแผนที่ละเอียดรอบคอบ

วิเคราะห์และวางแผนทุกขั้นตอนล่วงหน้า ลดความเสี่ยงให้เหลือน้อยที่สุด

👷 ทีมงานเชี่ยวชาญเฉพาะทาง

ผู้ปฏิบัติงานทุกคนมีประสบการณ์สูงในงานรื้อถอนโครงสร้างสูง

🛡️ มาตรฐานความปลอดภัยสูงสุด

ปฏิบัติตามหลัก Safety First ในทุกขั ้นตอน มุ่งสู่ Zero Accident

⚙️ ประสบการณ์กว่า 30 ปี

ความชำนาญที่สั่งสมมายาวนาน ทำให้จัดการงานท้าทายได้อย่างมืออาชีพ


ข้อควรรู้เกี่ยวกับงานรื้อถอน Tower Crane

ทำไมต้องใช้เครนขนาดใหญ่?

เพราะ Tower Crane มีชิ้นส่วนที่:

  • หนักมาก เช่น หัวหมุนหนักถึง 10+ ตัน
  • ยาวมาก เช่น บูมยาวหลายสิบเมตร ต้องการแขนเครนที่ยาวเพื่อรองรับ
  • สูงมาก ต้องการความสูงยกที่เพียงพอ

ใช้เวลานานแค่ไหน?

ขึ้นอยู่กับ:

  • ความสูงและขนาดของ Tower Crane
  • สภาพพื้นที่และข้อจำกัด
  • สภาพอากาศ

โดยทั่วไปอาจใช้เวลา 2-5 วัน สำหรับ Tower Crane ขนาดกลาง

ความปลอดภัยสำคัญอย่างไร?

การรื้อถอนในที่สูงมีความเสี่ยง:

  • ตกจากที่สูง
  • ถูกของตกหล่น
  • ชิ้นส่วนเสียสมดุลและล้ม
  • ลมแรงทำให้ควบคุมยาก

ต้องมีมาตรการป้องกันที่เข้มงวด


ขอขอบคุณในความไว้วางใจ

S.K. Kunatham Group ขอขอบพระคุณโรงงานอุตสาหกรรมและลูกค้าทุกท่านที่มอบความไว้วางใจให้เราดูแลภารกิจสำคัญเช่นนี้ การได้รับโอกาสให้ปฏิบัติงานที่มีความท้าทายถือเป็นเกียรติและความภาคภูมิใจของเรา

ขอขอบคุณทีมงานมืออาชีพทุกคนที่ทุ่มเทและรักษามาตรฐานการทำงานอย่างสม่ำเสมอ ท่ามกลางความท้าทายและความเสี่ยง ทุกคนยังคงยึดมั่นในหลัก "ปลอดภัยคือมาตรฐานของเรา" จนทำให้ภารกิจสำเร็จอย่างสมบูรณ์แบบ

ความสำเร็จของทุกโครงการคือผลงานของทีมที่ทำงานร่วมกันอย่างเป็นหนึ่งเดียว ด้วยความมุ่งมั่น ความระมัดระวัง และความเป็นมืออาชีพ


บริการรื้อถอนและยกโครงสร้างขนาดใหญ่

หากท่านมีความต้องการเกี่ยวกับ:

🏗️ งานรื้อถอน:

  • รื้อถอน Tower Crane
  • รื้อถอน Overhead Crane
  • รื้อถอดโครงสร้างเหล็กขนาดใหญ่
  • รื้อถอนอุปกรณ์เครื่องจักรในโรงงาน

🏭 งานติดตั้ง:

  • ติดตั้ง Tower Crane
  • ติดตั้ง Overhead Crane
  • ติดตั้งโครงสร้างเหล็ก
  • ติดตั้งเครื่องจักรในโรงงาน

🚛 งานยกและขนส่ง:

  • ยกของหนักและขนาดใหญ่
  • ขนส่งอุปกรณ์พิเศษด้วยรถเทรลเลอร์
  • บริการ Rigging & Lifting

เรายินดีให้คำปรึกษาและวางแผนงานให้เหมาะสมกับความต้องการของคุณ


📞 ติดต่อเรา

S.K. Kunatham Group Co., Ltd. ผู้เชี่ยวชาญด้านงานยก รื้อถอน และติดตั้งโครงสร้างขนาดใหญ่

📍 พื้นที่ให้บริการ:

  • จังหวัดสงขลาและภาคใต้ฝั่งอ่าวไทย
  • จังหวัดระนองและภาคใต้ฝั่งอันดามัน
  • ครอบคลุม 14 จังหวัดภาคใต้

☎️ โทร: 074-333-074 📱 LINE Official: @skgroup 🌐 Website: www.skkunathamgroup.com

✅ บริการของเรา

  • เช่ารถเครน 25-300 ตัน (LIEBHERR, ZOOMLION, KATO, DMAG)
  • งานยกและติดตั้ง ทุกประเภท
  • งานรื้อถอน โครงสร้างขนาดใหญ่
  • ทดสอบน้ำหนัก Load Test ถึง 200 ตัน
  • เช่ารถบูมลิฟต์ รถเฮี๊ยบ รถโฟล์คลิฟต์

🏆 มาตรฐานของเรา

  • Zero Accident มาตรฐานความปลอดภัยสูงสุด
  • ใบรับรอง ปจ.2 ครบถ้วนทุกเครื่อง
  • ทีมงานมืออาชีพ มีใบอนุญาตและประสบการณ์สูง
  • ประสบการณ์ 30+ ปี ในภาคอุตสาหกรรมภาคใต้

ให้คำปรึกษาฟรี | ประเมินหน้างานฟรี | ใบเสนอราคาภายใน 24 ชม.


"ปลอดภัยคือมาตรฐานของเรา — ความสำเร็จคือเป้าหมายของคุณ"

ข้อมูลผลงาน

หมวดหมู่

งานยกและติดตั้ง

สถานที่

โรงงานอุตสาหกรรม จ.สงขลา

ปี

2568-11-03

ลูกค้า

โรงงานอุตสาหกรรมภาคใต้

สนใจบริการ?

ติดต่อเราเพื่อขอคำปรึกษาและใบเสนอราคาฟรี

ขอใบเสนอราคาด่วน!
ช่องทางการติดต่อ

ติดตามข่าวสารและติดต่อเรา

อยากเห็นผลงานเพิ่มเติมหรือต้องการปรึกษาโครงการ? ติดตามเราและติดต่อได้ทุกช่องทาง

Facebook

ดูผลงานและข่าวสารล่าสุด

ติดตามเรา

TikTok

ชมคลิปการทำงานสั้นๆ

ดูคลิป

Line

สอบถามและขอใบเสนอราคา

เพิ่มเพื่อน

โทรศัพท์

ติดต่อสำนักงานโดยตรง

ปรึกษาผู้เชี่ยวชาญ
ทีมงาน เอส.เค.คุณธรรม กรุ๊ป พร้อมให้บริการ

บริการครบวงจรมาตรฐานระดับสากล

ให้ทีมผู้เชี่ยวชาญของเราช่วยวางแผนและให้คำปรึกษาฟรี เพื่อให้ทุกงานของคุณสำเร็จลุล่วงอย่างราบรื่นและปลอดภัยสูงสุด

ขอใบเสนอราคาฟรี! ตอบใน 1 ชั่วโมง
ติดต่อเราผ่าน Line Official เพื่อขอใบเสนอราคาฟรี ตอบภายใน 1 ชั่วโมง
